Neue Deckschicht für die Avantisallee

Im laufenden Betrieb 20 000 Quadratmeter Deckschicht in nur einer Woche erneuert

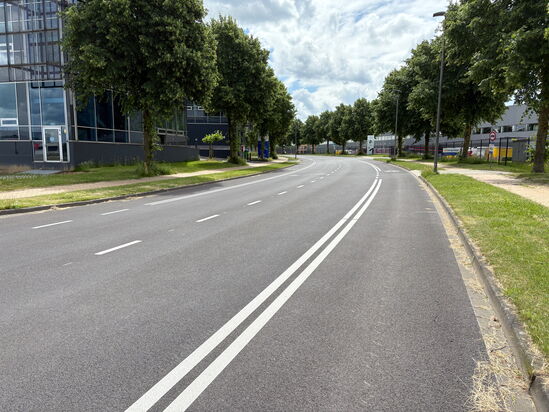

Die Erneuerung der Deckschicht auf der Avantisallee stellte hohe Anforderungen an Planung, Koordination und Abstimmung. Besonders anspruchsvoll war die Entwicklung eines Verkehrskonzepts, das den laufenden Betrieb der ansässigen Lager- und Logistikunternehmen jederzeit sicherstellte. Trotz der Bauarbeiten mussten alle Betriebe im 24-Stunden-Betrieb uneingeschränkt erreichbar bleiben.

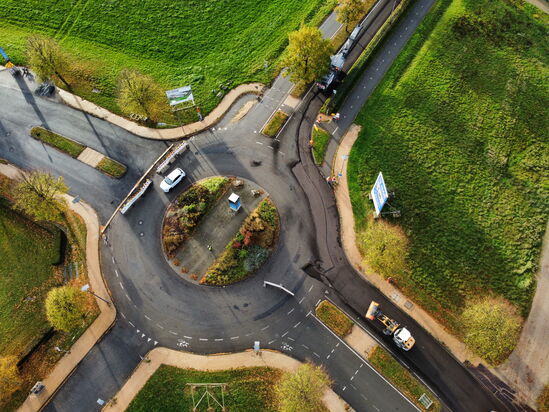

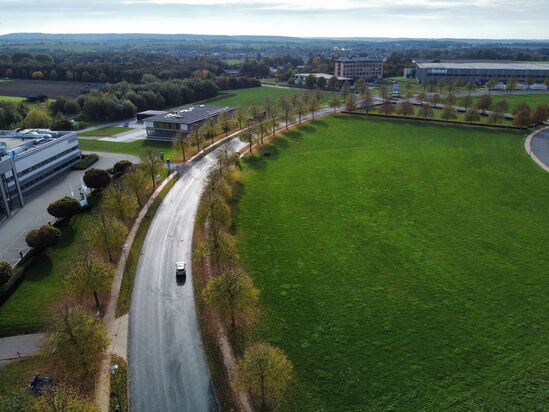

Eine zusätzliche Besonderheit ergab sich aus der Lage des Gebiets, das sich jeweils zur Hälfte auf deutschem und niederländischem Staatsgebiet befindet. Dadurch mussten nicht nur unterschiedliche Rahmenbedingungen berücksichtigt, sondern auch Markierung und Verkehrsführung gezielt an die grenzüberschreitende Situation angepasst werden. Ebenso erforderte die Maßnahme eine enge Abstimmung mit deutschen und niederländischen Busunternehmen.

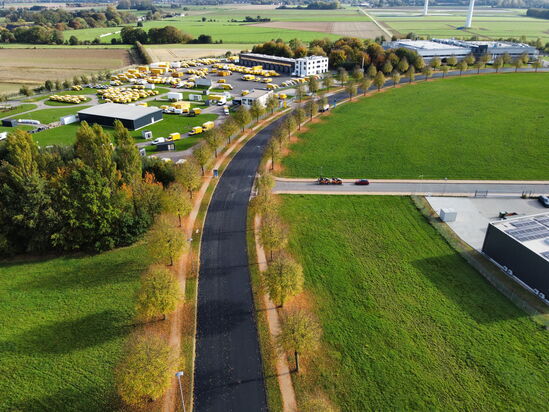

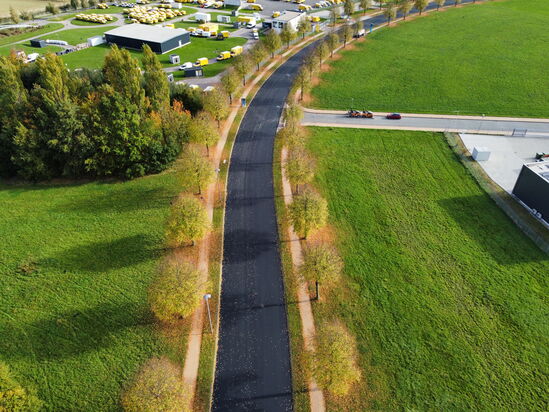

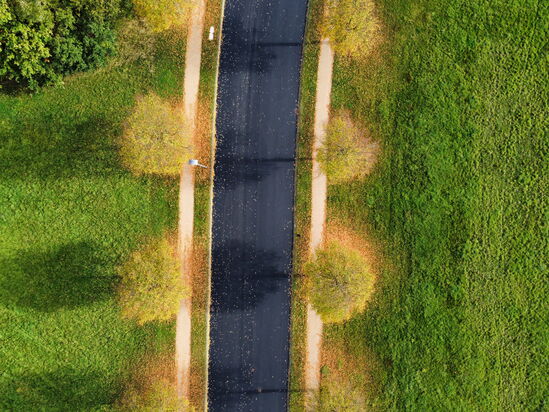

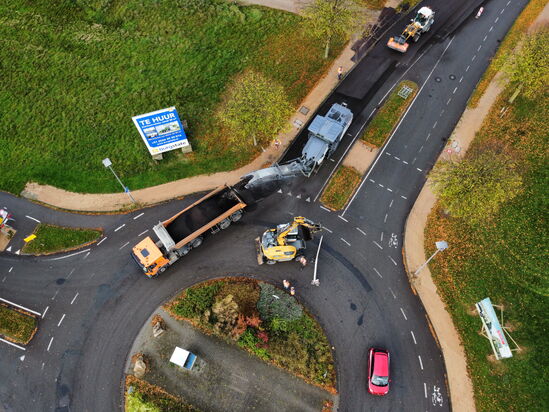

Ein wesentlicher Erfolgsfaktor war die durchdachte Bauabschnittsplanung durch unser Büro. Sie bildete die Grundlage dafür, dass die Arbeiten so organisiert werden konnten, dass Einschränkungen auf ein Minimum reduziert blieben. In nur sieben Tagen wurden rund 20 000 Quadratmeter Deckschicht erneuert, ohne Vollsperrung und ohne die Nichterreichbarkeit eines Gewerbegrundstücks.

Möglich wurde dies durch die enge und vertrauensvolle Zusammenarbeit aller Beteiligten. Das sehr gute Zusammenspiel zwischen ausführender Firma, Auftraggeber, den umliegenden Betrieben und unserer Planung machte es möglich, dieses anspruchsvolle Projekt innerhalb kürzester Zeit erfolgreich umzusetzen.

Auftraggeber
Avantis Services NV

Standort
52072 Aachen

Projektabschluss
2026

Projektlaufzeit
3

Leistungsumfang

Planung, Ausführung, Verkehrsanlagen, Bauablaufplanung, Verkehrskonzept
